在Excel中如何制作任务完成进度图(甘特图)
在Excel中如何制作任务完成进度图?
方法/步骤
首先选中B列,按【Ctrl+1】键,打开【设置单元格格式】对话框,将格式改为【常规】,点击【确定】。

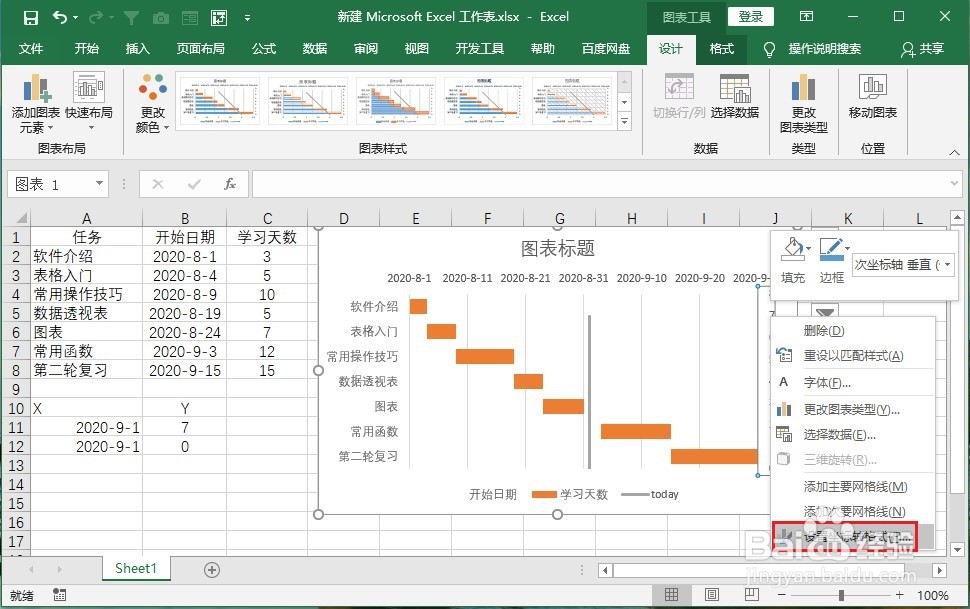

然后点击【插入】>【插入柱形图或条形图】,插入一个【堆积条形图】。
- 该信息未经授权抓取自百度经验
选中纵坐标轴鼠标右击,选择【设置坐标轴格式】,接着在右侧出现的窗口中,在【坐标轴选项】中勾选【逆序类别】。
选中开始日期系列,点击【格式】,将形状填充设置为【无填充】。
接下来选中横坐标鼠标右击,选择【设置坐标轴格式】,将边界最小值设为开始日期【44044】,最大值为结束日期,结束日期为【44089(最后一个任务的开始日期)+15(学习天数)=44104】。
把日期单元格的数据还原成日期格式。
然后选中数据系列,鼠标右击选择【设置数据系列格式】,在右侧窗口中,将间隙宽度调整为【70%】。
接着在单元格中设置X轴坐标:【=TODAY()】,Y坐标分别为【7,0】(7为任务个数)。
在图表上鼠标右键,选择【选择数据】,再点【添加】添加新数据系列,名称设为today,系列值设为Y轴区域B11:B12。
选中【today系列】,点击【设计】>【更改图标类型】,将【today系列】图表类型改成【带直线的散点图】。
再次右击图表,选择【选择数据】,再选择【today】系列,点击【编辑】,将today的X轴值设为【A11:A12】区域 。
最后选中次纵坐标,鼠标右击选择【设置坐标轴格式】,将最大值改为Y轴的最大值【7】即可。
